L’Eixample, Barcelona
Desde el punto de vista del diseño, el proyecto intentó potenciar el óptimo desarrollo de la vegetación: suelos estructurales en zonas peatonales y la implantación de una doble red de freática (interconexión y distribución).
-
ALCANCE DEL ENCARGO
Project Management y Dirección de Obra
-
CLIENTE
BIMSA
-
PERIODO PROYECTO
Marzo 2021 – Junio 2021
-
PERIODO OBRA
Septiembre 2022 – Abril 2023
-
SUPERFÍCIE TOTAL
110.873 m²
-
SUPERFÍCIE VERDE
11.368 m²
-
PRESUPUESTO PEC (SIN IVA)
41,5 M €
-
TIPOLOGIA
Urbanización y zonas verdes
-
CONSTRUCTORA
Lote 1 – COPCISA
Lote 2 – OHLA
Lote 3 – ARNÓ
Lote 4 – DRAGADOS
Lote 5 – ROMERO POLO
Lote 6 – CRC – TALIO
Lote 7 – UTE ACSA – VIMASA
Lote 8 – ROMA
Lote 9 – GRUAS
Lote 10 – GRUP MAS -
TITULAR DEL ENCARGO
UTE MASTERPLAN S.L – CTP – TPF
-
PM Y DO
Mateu Tersol – Martí Camacho – Enric Pujol – Rafael Velasco
El servicio de Project Management y Dirección de Obra de los Eixos Verds de l’Eixample (calles Consell de Cent, Girona, Borrell, Rocafort y las 4 nuevas plazas en los cruces de los ejes) consiste en ejecutar las obras conjuntas de 8 proyectos, subdivididos en 19 subproyectos y agrupados en 10 lotes de contratación (de modo que cada lote incorporaba subproyectos de al menos dos proyectistas distintos).

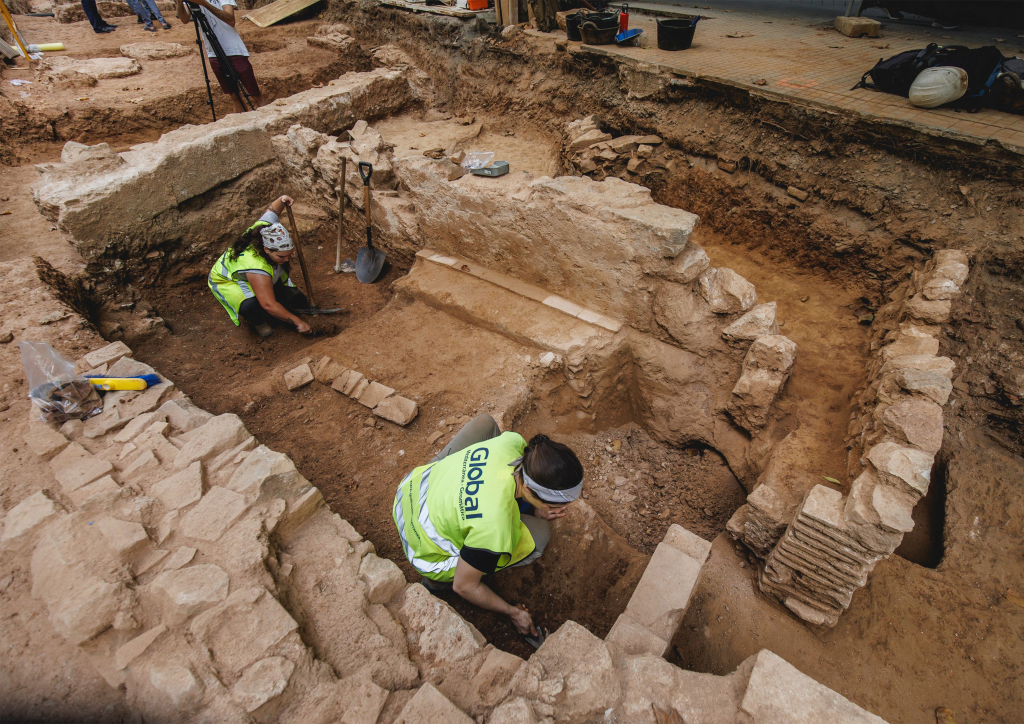

La ejecución de los 10 lotes fue simultánea y en pleno centro de la ciudad, y la única afectación al tráfico fue la anticipación parcial de la situación final.
Desde el punto de vista del diseño, el proyecto intentó potenciar el óptimo desarrollo de la vegetación: suelos estructurales en zonas peatonales y la implantación de una doble red de freática (interconexión y distribución). En fase de proyecto, MasterPlan S.L realizó una auditoria y revisión de la coherencia entre subproyectos. La actuación totaliza más de 4 km de viario del Eixample de Barcelona y representa una puesta en escena a gran escala del nuevo modelo de ciudad (sostenible, inclusivo, verde y peatonalizado) propugnado por el gobierno de la ciudad en el momento de su ejecución. Cabe destacar el inmenso éxito que supuso realizar los 41,5 M € de obra (PEC sin IVA) en 8 meses.
